Tình hình kinh tế - xã hội và phát triển giao thông Hà Nội có nhiều chuyển biến
Theo đó, GRDP của Hà Nội 6 tháng đầu năm 2024 ước tính tăng 6,0% so với cùng kỳ năm trước (quý I tăng 5,53%; quý II tăng 6,44%). Tăng trưởng GRDP 6 tháng đầu năm nay tăng nhẹ so với mức tăng 5,86% của cùng kỳ năm trước nhưng trong bối cảnh kinh tế thế giới diễn biến phức tạp, khó lường, xuất khẩu gặp khó khăn, sức mua thị trường nội địa chững lại, mức tăng trưởng quý II cao hơn quý I là rất quan trọng và đáng ghi nhận.
Đáng chú ý, theo Cục Thống kê thành phố Hà Nội, hoạt động xây dựng trong 6 tháng đầu năm 2024 tiếp tục được quan tâm chú trọng. Cùng với công tác xúc tiến, thu hút đầu tư, Thành phố đã chỉ đạo, đôn đốc các nhà thầu, các đơn vị thi công tập trung nguồn lực đẩy nhanh tiến độ hoàn thành các công trình, dự án trọng điểm, phát triển hạ tầng, góp phần đẩy mạnh giải ngân vốn đầu tư công.
![]() |

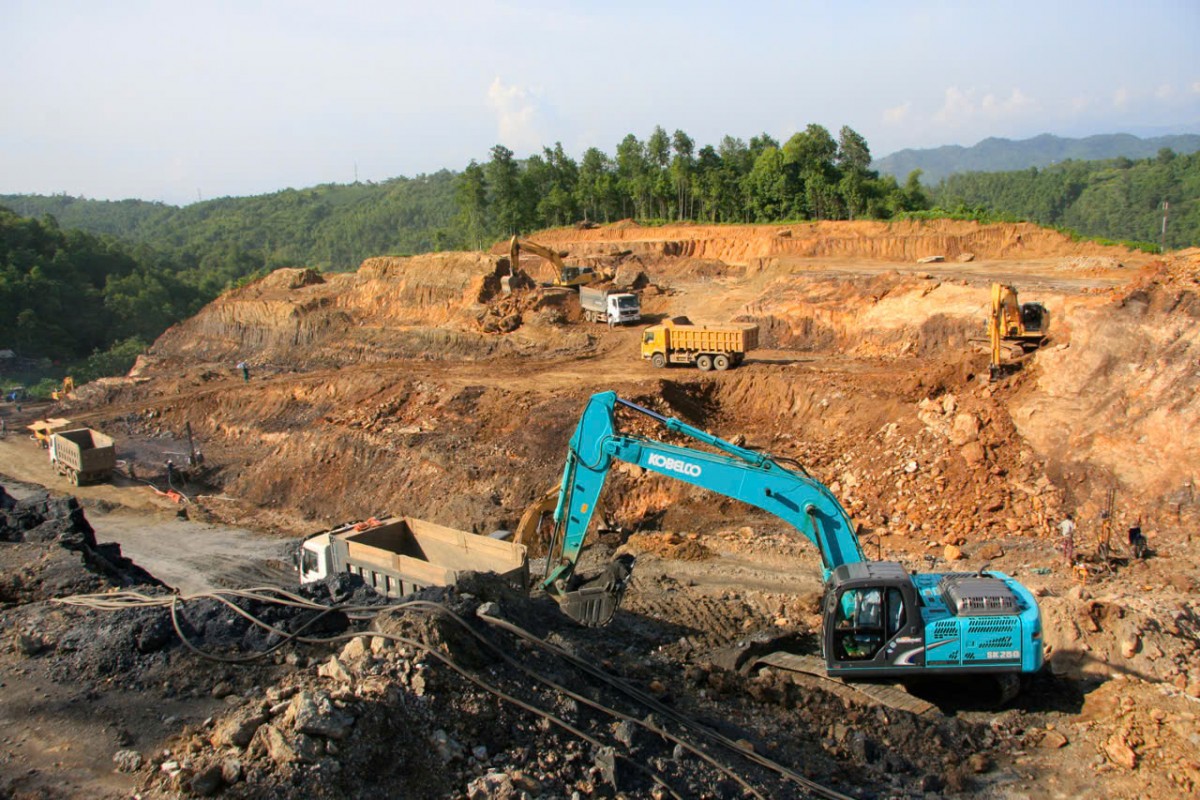

Dự án xây dựng đường vành đai 4 - Vùng Thủ đô đoạn qua địa phận Hà Nội. (Ảnh: Đinh Luyện) |
Năm 2024 thành phố Hà Nội có 226 dự án đầu tư công xây dựng cơ bản tập trung, trong đó: 155 dự án chuyển tiếp với mức đầu tư 205,5 nghìn tỷ đồng (kế hoạch giải ngân vốn năm 2024 là 24,4 nghìn tỷ đồng); có 71 dự án mới được khởi công xây dựng trong năm với tổng mức đầu tư 7,2 nghìn tỷ đồng (kế hoạch giải ngân vốn trong năm là 1,1 nghìn tỷ đồng). Lĩnh vực giao thông với 58 dự án, chiếm 19,5% kế hoạch vốn. Đến nay các dự án, công trình trọng điểm trên địa bàn Thành phố đang khẩn trương thi công, sớm hoàn thành các hạng mục theo kế hoạch đặt ra.
Tình hình thực hiện một số công trình, dự án trên địa bàn Thành phố cũng đạt được nhiều kết quả. Cụ thể, Dự án đường vành đai 4 - Vùng Thủ đô là tuyến đường đi qua 3 tỉnh, thành phố (Hà Nội, Hưng Yên và Bắc Ninh), kết nối cao tốc Hà Nội - Lào Cai và Nội Bài - Hạ Long có chiều dài 112,8 km với tổng mức đầu tư giai đoạn 1 khoảng 85,8 nghìn tỷ đồng. Hiện nay, dự án đang được các địa phương tích cực triển khai bàn giao mặt bằng để thi công toàn bộ dự án đảm bảo tiến độ đã đề ra. Đến thời điểm này, tổng vốn đã đầu tư cho dự án khoảng 12,6 nghìn tỷ đồng, tiến độ thi công xây lắp đạt 9,6%.
Dự án đường Vành đai 1, đoạn Hoàng Cầu - Voi Phục (giai đoạn 1): Dự án có chiều dài 2,3 km, mặt cắt ngang 50 m và hợp phần 2 cầu vượt tại nút giao Láng Hạ - Nguyễn Chí Thanh. Điểm đầu tuyến đường giao với đường Cát Linh - La Thành - Yên Lãng tại Hoàng Cầu (quận Đống Đa) và điểm cuối tại nút giao thông Voi Phục (quận Ba Đình). Mức đầu tư giai đoạn 1 dự án hơn 7,2 nghìn tỷ đồng từ nguồn ngân sách Thành phố, trong đó chi phí xây dựng 627 tỷ đồng, chi phí giải phóng mặt bằng 5,8 nghìn tỷ đồng. Đến nay dự án đã giải ngân 32,4% kế hoạch vốn.
Dự án cải tạo, nâng cấp Quốc lộ 6 đoạn Ba La - Xuân Mai: Dự án cải tạo 21,7 km, đoạn nút giao Ba La quận Hà Đông đến Thị trấn Xuân Mai huyện Chương Mỹ. Dự án nâng cấp thành 4 - 6 làn xe, vận tốc thiết kế 80 km/h, chiều rộng nền đường được mở 50m - 60m góp phần hoàn chỉnh trục đường hướng tâm kết nối Quốc lộ 21A đường Hồ Chí Minh và tuyến đường Vành đai 4 vùng Thủ đô. Tổng vốn đầu tư 8,1 nghìn tỷ đồng từ nguồn ngân sách Thành phố, trong đó trên 5,1 nghìn tỷ đồng giải phóng mặt bằng; 2,9 nghìn tỷ đồng chi phí xây dựng, mua sắm thiết bị. Đến nay dự án đã giải ngân 7,5% kế hoạch vốn.
Dự án tuyến đường cao tốc Đại Lộ Thăng Long, đoạn nối từ Quốc lộ 21 đến cao tốc Hà Nội - Hòa Bình: Có chiều dài 6,7 km, điểm đầu kết nối giữa cao tốc Đại lộ Thăng Long với Quốc lộ 21, xã Thạch Hòa, huyện Thạch Thất, điểm cuối kết nối với đường Hòa Lạc - Hòa Bình; mặt cắt ngang từ 120m - 180m. Tổng mức đầu tư toàn dự án 5,2 nghìn tỷ đồng. Đến nay dự án đã giải ngân 7,3% kế hoạch vốn.
Dự án Xây dựng Bệnh viện Nhi Hà Nội - giai đoạn 1: Với tổng mức đầu tư gần 785 tỷ đồng, dự án được xây dựng trên khu đất có tổng diện tích 67,9 nghìn m2 tại phường Yên Nghĩa, quận Hà Đông. Quy mô dự án gồm 1 khối nhà cao 6 tầng có 2 đơn nguyên với năng lực thiết kế 200 giường bệnh nội trú. Đến nay dự án đã giải ngân 53,6% kế hoạch vốn. Công trình dự kiến hoàn thành, đưa vào sử dụng cuối năm 2024.
Dự án Cung Thiếu nhi Hà Nội: Dự án được khởi công tháng 3/2021 với tổng mức đầu tư hơn 1,3 nghìn tỷ đồng. Công trình được xây dựng tại Khu công viên và hồ điều hòa CV1 thuộc Khu đô thị mới Cầu Giấy với tổng diện tích 39,6 nghìn m2, trong đó diện tích xây dựng 10,3 nghìn m2. Đến nay dự án đã giải ngân 75,8% kế hoạch vốn. Dự kiến công trình hoàn thành bàn giao đưa vào sử dụng trong quý III năm 2024.
